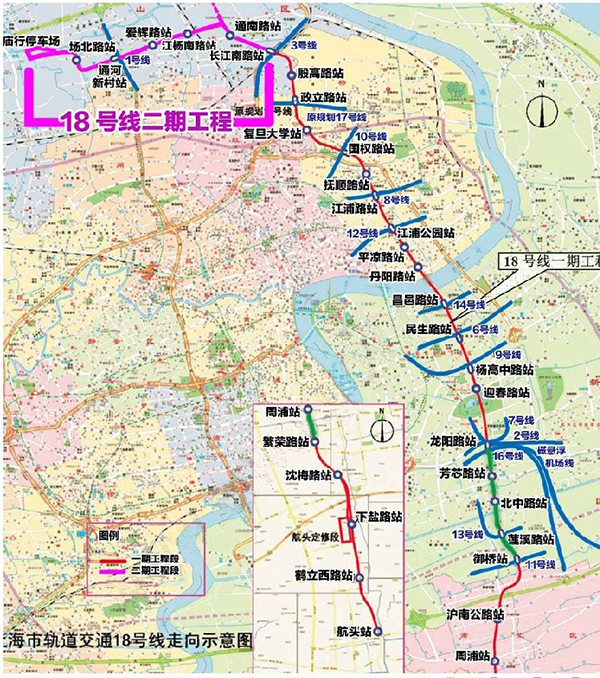

上海市轨道交通18号线是一条城市南北向的直径线,是上海新一轮建设规划中重要线路。沿线经过宝山区、杨浦区、浦东新区等3个行政区的居住密集区,串联了宝山庙行镇、长江西路沿线、江湾五角场副中心、陆家嘴金融贸易区、花木副中心、周浦中心镇、航头镇等客流集散点。在城市综合交通和轨道交通路网中的地位十分重要。18号线一期线路正线全长约36.8km,全部为地下线,包括26座车站、区间、航头定修段和1座控制中心、2座主变电所及配套系统工程。走向为:起于浦东新区航头站,沿沪南公路~御青路~莲溪路~白杨路~世纪公园~民生路~过黄浦江~江浦路~国权路~国权北路~合家路,终于宝山区长江南路站。
我公司的施工范围为9标和6标盾构区间。
一、6标工程概况
上海轨道交通18号线6标工程范围:繁荣路站、繁荣路站~周浦站盾构区间、周浦站。本单位工程范围为:繁荣路站~周浦站盾构区间,合同造价为7507万元,区间贯通合同工期为2017年10月。
繁荣路站~周浦站区间
本区间上行线长1198.632m(里程范围SK8+353.421~SK9+550.390,含长链1.663m),下行线长1200.952m(里程范围XK8+353.421~XK9+550.404,含长链3.983m)。隧道最小曲线半径为450m,最大纵坡26‰,隧道顶部埋深8.9m~17.0m。区间设2座联络通道,线路中心里程分别为SK8+754.460(XK8+754.473)和SK9+020.000(XK9+016.342),其中第一座兼泵房,联络通道采用矿山法进行施工。。区间主要穿越以下地层:③灰色淤泥质粉质粘土、④灰色淤泥质黏土、⑤11黏土。
二、9标工程概况
上海轨道交通18号线9标工程范围:御桥站~莲溪路站~北中路站~芳芯路站~龙阳路站4个盾构区间及川杨河莲溪大桥和白莲泾莲溪桥2座桥梁的改建任务。合同造价为32386万元,本工程施工工期1254日历天,竣工验收时间为2019年9月30日。
(1)御桥站~莲溪路站区间
本区间上行线长1046.216m(里程范围SK15+061.737~SK16+108.235,含短链0.282m),下行线长1042.059m(里程范围XK15+062.121~XK16+108.234,含短链4.055m)。隧道最小曲线半径为450m,最大纵坡23‰,隧道顶部埋深17.1m~23.9m。区间设1座联络通道兼泵站,中心里程为SK15+657.094(XK15+654.033),联络通道采用矿山法进行施工。区间主要穿越以下地层:⑤11层粘土、⑤1t层灰色粉砂夹粉质黏土、⑤12层灰色粉质粘土、⑤2b砂质粉土与粉质黏土互层。
(2)莲溪路站~北中路站区间
本区间上行线长1351.351m(里程范围SK16+287.235~SK17+638.586),下行线长1352.336m(里程范围XK16+287.235~XK17+638.595,含长链0.976m)。隧道最小曲线半径为450m,最大纵坡26‰,隧道顶部埋深10.7m~23.3m。区间设2座联络通道,线路中心里程分别为SK16+648.742(XK16+648.523)和SK17+139.580(XK17+141.988),其中第一座兼泵房,联络通道采用矿山法进行施工。区间主要穿越以下地层:⑤11层粘土、⑤1t层灰色粉砂夹粉质黏土、⑤12层灰色粉质粘土、⑤31a层灰色粉质粘土夹粉砂。
(3)北中路站~芳芯路站
本区间上行线长751.050m(里程范围SK17+843.595~SK18+594.645),下行线长752.809m(里程范围XK17+843.595~XK18+594.645,含长链1.759m)。隧道最小曲线半径为1200m,最大纵坡28‰,隧道顶部埋深11.1m~24.4m。区间设1座联络通道兼泵站,线路中心里程为SK18+329.642(XK18+329.644),联络通道采用矿山法进行施工。区间主要穿越以下地层:④灰色淤泥质黏土、⑤11层黏土、⑤1t层灰色粉砂夹粉质黏土、⑤31b灰色粉质粘土。
(4)芳芯路站~龙阳路站
本区间上行线长624.711m(里程范围SK18+754.645~SK19+374.338,含长链5.018m),下行线长622.338m(里程范围XK18+754.645~XK19+372.920,含长链4.063m)。隧道最小曲线半径为600m,最大纵坡16‰,隧道顶部埋深17.5m~20.9m。区间设1座联络通道兼泵站,线路中心里程为SK19+043.537(XK19+043.561),联络通道采用矿山法进行施工。区间主要穿越以下地层:⑤11层粘土、⑤1t层灰色粉砂夹粉质黏土、⑤12层灰色粉质粘土、⑤31b灰色粉质粘土。
(5)川杨河莲溪大桥及白莲泾莲溪桥
川杨河莲溪大桥现为5×25预应力空心板梁,还建为2×25小箱梁+(34+60+34)悬浇箱梁+2×25小箱梁。白莲泾莲溪桥现桥为3×11预应力空心板梁,还建为(13+16+13)预应力空心板梁。因两座桥梁桩基均影响盾构掘进故对桥梁进行拆除,对影响盾构施工的桩基进行拔除。
