昆明地铁4号线4标工程

新闻来源:中国中铁四局集团城市轨道交通工程分公司浏览次数:日期:2017-11-28

昆明地铁4号线4标工程概况

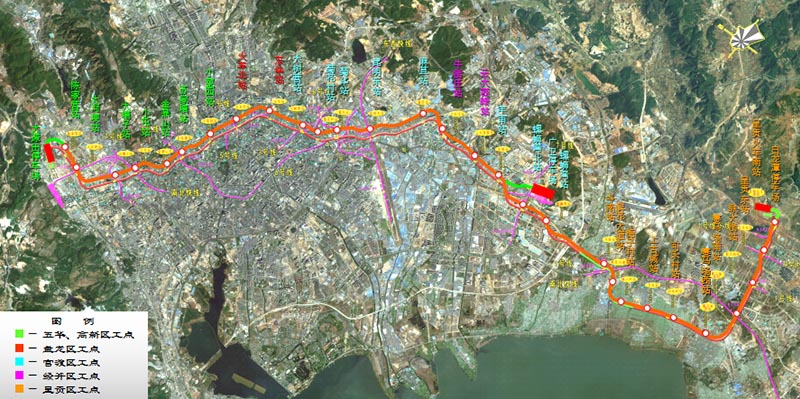

昆明地铁4号线线路全长43.396km,设29座车站、2座停车场、1座车辆段。

昆明地铁4号线4标全长3146.7m,共2站2区间,其中包括:火车北站、火车北站~东华站区间、东华站、东华站~大树营站区间。

1.东华站

东华站位于盘龙区昆河米轨与白龙路交叉口处南侧。设计长度200.7m,标准段宽度19.9m。为地下两层11m岛式站台车站,最大深度达到16.2m。设4个出入口,2组风亭。车站采用明挖顺作法施工,围护结构采用800mm地下连续墙,支撑采用一道混凝土支撑、两道钢支撑。

2.火车北站~东华站区间

火车北站~东华站区间为单圆盾构区间,总长为1251m,该区间线路由火车北站出发穿越穿金路和新兴路到达东华站,最大坡度26‰,最小半径为500m。

3.火车北站

火车北站位于盘龙区北京路与北新路交叉口东,设计长度345m,标准段宽度25.7m,为地下四层16m岛式站台车站,最大深度达到35.7m。设4个出入口,2组风亭。车站采用明挖顺作法施工,围护结构采用1500mm厚地下连续墙,支撑为四道混凝土支撑、三道钢支撑。

4.东华站~大树营站区间

东华站~大树营站区间为单圆盾构区间,总长为1350m,该区间线路穿越人民东路和东风东路到达大树营站,最大坡度22‰,最小半径为300m。

合同工期:2016年5月30日~2019年12月30日。
